Подвал при высоком УГВ возможен, но только с расчётом на всплытие, наружной гидроизоляцией и дренажом. Часто дешевле отказаться от подвала.
Когда подвал становится рискованным
Высоким для подвала считают уровень воды, который поднимается выше пола или подошвы фундаментной плиты хотя бы сезонно. Такой уровень нельзя оценивать по соседскому колодцу: по СП 47.13330.2016 расчётный УГВ принимают по инженерно-геологическим изысканиям с учётом сезонного подъёма.
Главная проблема не только протечки, но и выталкивание коробки подвала водой. Для заглублённых конструкций нужна проверка устойчивости по СП 22.13330.2016; подробнее принцип разобран в статье про расчёт на всплытие подземных сооружений.

Что должно быть в проекте

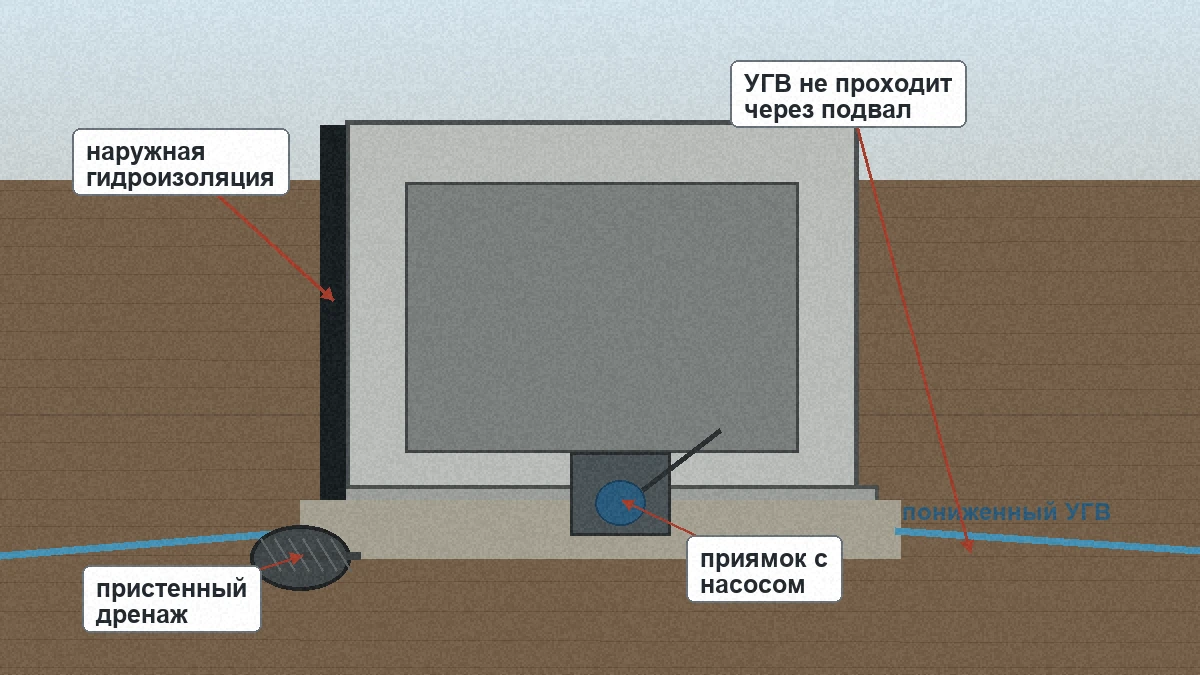

- монолитная плита и стены подвала, рассчитанные как единая водонепроницаемая коробка;
- наружная гидроизоляция, подобранная по напору воды по СП 250.1325800.2016;
- пристенный или пластовый дренаж только при понятном месте сброса воды;
- защита гидроизоляции от повреждения обратной засыпкой;
- план обслуживания насосного приямка, если самотёчный сброс невозможен.
Если вода в уже построенном подвале появляется весной, сначала отделяют УГВ от верховодки: это разные причины и разные решения. Сравнение есть в материале верховодка и грунтовые воды.
Когда лучше не делать подвал
Подвал плохо оправдан на глинах с сезонной верховодкой, на участке без перепада рельефа для сброса дренажа и при лёгком доме, где собственный вес не помогает против всплытия. В этих случаях затраты уходят не в полезную площадь, а в бетон, гидроизоляцию, насосы и обслуживание.
Перед сметой попросите проектировщика показать отметку расчётного УГВ, схему гидроизоляции фундамента, трассу дренажа и расчёт удерживающих сил. Без этих четырёх пунктов подвал при высоком УГВ остаётся строительной лотереей.
