Для дома 100–160 м² постоянного проживания ориентир — 8–15 млн ₽ без участка. Небольшой базовый дом начинается примерно от 3,5–4 млн ₽.
Цифры приведены как порядок величины по рынку. Регион, фундамент, инженерные системы, отделка и сложность архитектуры меняют итог сильнее, чем площадь сама по себе.

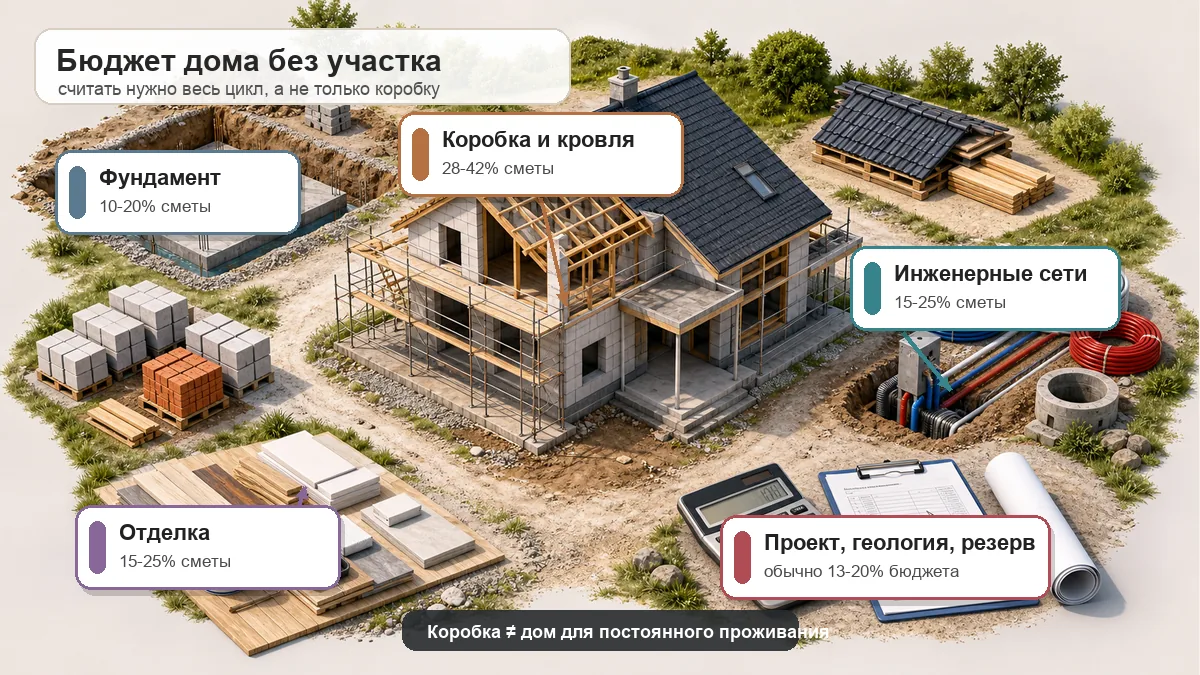

Ориентир по бюджету
| Формат дома | Ориентир | Что обычно внутри |
|---|---|---|
| Малый базовый дом до 80–100 м² | 3,5–4 млн ₽ | Типовой проект, минимальная комплектация, без сложной инженерии |
| Дом 100–160 м² для семьи | 8–15 млн ₽ | Фундамент, коробка, кровля, инженерные системы, базовая отделка |
| Дом 100–120 м² из каркаса или газобетона | 65–105 тыс. ₽/м² | Диапазон зависит от комплектации и региона |
| Кирпичный или сложный индивидуальный проект | 110–140 тыс. ₽/м² и выше | Тяжёлый конструктив, дорогая кровля, нестандартная отделка |
Для постоянного проживания считать нужно не «коробку», а состояние, в котором есть теплоснабжение, вода, канализация, электрика, вентиляция и отделка. Где проходит граница между коробкой, тёплым контуром и «под ключ», разобрано отдельно: что входит в коробку дома.
Что закладывать сверх коробки
Типовая структура бюджета: проект и изыскания, нулевой цикл, коробка, кровля, окна и двери, инженерные системы, отделка, резерв. Доли по этапам удобно сверять с материалом этапы строительства частного дома: если подрядчик показывает низкую цену за коробку, но не считает инженерку и отделку, итоговый бюджет будет занижен.
Для ИЖС проектная документация не обязательна по части 3 статьи 48 Градостроительного кодекса РФ (ред. 23.03.2026), но проект, геология и смета снижают риск переделок. Отдельные ориентиры: стоимость проектирования частного дома и стоимость инженерно-геологических изысканий.
Как сравнивать предложения подрядчиков
- Сравнивать одинаковую стадию. «Коробка», «тёплый контур» и «под ключ» у разных подрядчиков означают разный набор работ.
- Проверять инженерные системы. Теплоснабжение, электрика, водоснабжение, канализация и вентиляция для дома постоянного проживания часто дают 15–25% сметы.
- Закладывать резерв. Для частной стройки рабочий резерв — 10–15% от сметы, особенно если нет полного проекта.
- Фиксировать состав работ. По статье 743 Гражданского кодекса РФ (ред. 24.06.2025, с изм. 16.12.2025) объём и цена работ определяются технической документацией и сметой. Поэтому приложение к договору важнее общей фразы «дом под ключ».
Нормативная Методика 421/пр от 04.08.2020 (ред. 30.01.2026) обязательна не для каждого частного договора, но её структура полезна как ориентир: прямые затраты, машины и механизмы, накладные расходы, прибыль, лимитированные затраты и резерв должны быть видны в расчёте.
Статья актуальна на 2026 год.
Я тоже могу ошибаться — напишите, и вместе сделаем материал лучше.
